Profil użytkownika Peterrus

Podlewanie płyty

Ściany, kominy, strop

dzień budowy: 218

W piątek 30 lica do godziny 16 cały strop był już zazbrojony.

W sobotę w godzinach 7.00-10.00 zabetonowali strop parteru. Na całość weszło 28.5m3 betonu.



Podsumowując etap ścian nośnych parteru

  • Pustaki Max ok. 2300szt
  • Max połówka ok. 250szt
  • Pustaki Leier ok. 210szt
  • Cement ok. 2000kg
  • Wapno ok. 800kg
  • Papa asfaltowa
  • Cemplast
  • Piasek



Koszty budowy
  • Ściany nośne parteru: 9000 zł

Pobieranie komentarzy

Proszę czekać...

Zbrojenie stropu

Ściany, kominy, strop

dzień budowy: 215

W środę padało prawie cały dzień więc robota stanęła.

Wczoraj było już znacznie ładniej i udało się zazbroić połowę stropu. Dzisiaj pogoda jeszcze się wacha raz pada raz nie mam jednak nadzieję, że chłopaki z ekipy są bardziej zdecydowani i od rana działają.

Pobieranie komentarzy

Proszę czekać...

Szalowanie i zbrojenie stropu

Ściany, kominy, strop

dzień budowy: 213

27.07.2010 Strop jest prawie w całości zaszalowany pozostało jeszcze tylko dokończyć balkony, schody i można zbroić.

Niestety dzisiaj leje od rana więc prawdopodobnie nikt nie pracuje na budowie.



Pobieranie komentarzy

Proszę czekać...

Szalowanie stropu

Ściany, kominy, strop

dzień budowy: 211

Niestety przerwa się nieco przeunęła i dopiero 22.07 zaczęli rozszalowywać strop piwnicy.

23 i 24 strop poddasza był już w ponad połowie zaszalowany. Pozostały tylko schody i dokończenie szalunków w kuchni.



Pobieranie komentarzy

Proszę czekać...

Przerwa

Ściany, kominy, strop

dzień budowy: 200

We wtorek murarze dokończyli stawiać ściany nośne parteru i zaizolowali do końca piwnicę. Dzisiaj i wczoraj prace stanęły trzeba odczekać jeszcze chwilę na rozszalowanie stropu piwnicy, żeby móc przenieść szalunki na górny strop.

Pobieranie komentarzy

Proszę czekać...

Ściany nośne parteru

Ściany, kominy, strop

dzień budowy: 197

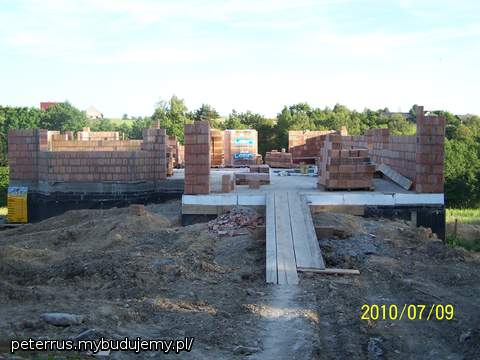

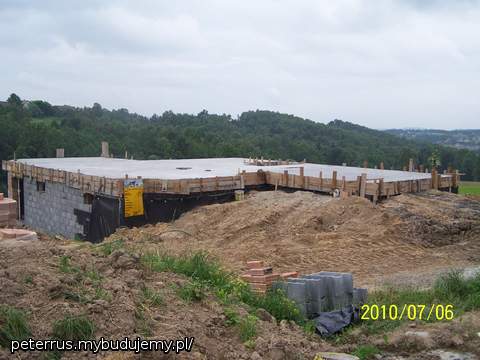

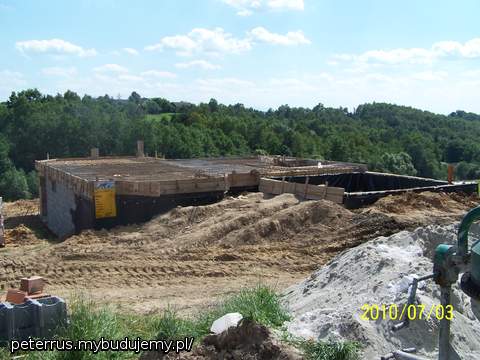

Po wylaniu stropu trzeba było odczekać dwa dni nim ekipa ruszyła z dalszą pracą. W piątek i sobotę 09-10.07.2010 pracowało na budowie około 10 osób więc nim się obejrzeliśmy ściany parteru już prawie stały.

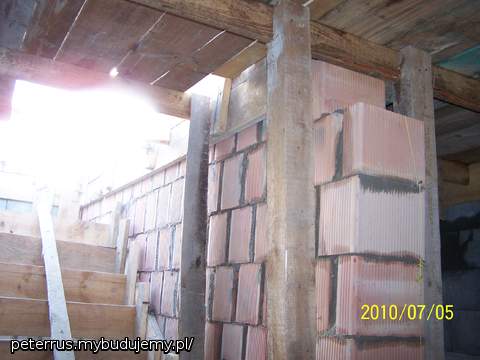

Piątek 09.07.2010

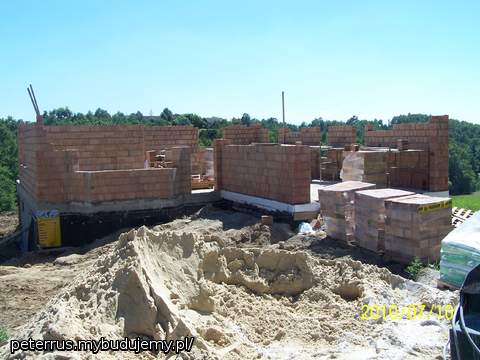

Sobota 10.07.2010

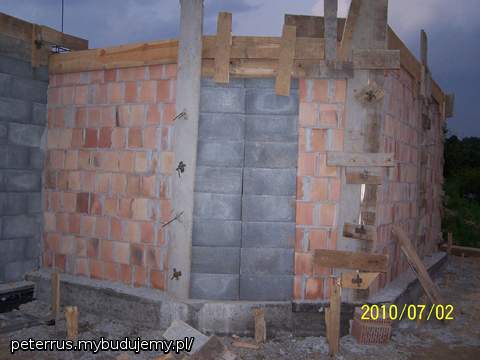

Utrudniliśmy trochę prace naszymi zmianami więc nie obyło się bez pomyłek typu brak okna w planowanym miejscu czy brak drzwi do pokoju. Na szczęście nie było problemu z wprowadzeniem poprawek.

Dzisiaj na budowie pracuje nasz ulubiony skład dwóch, dobrze nam znanych murarzy + 1 pomocnik. Mają kończyć ściany i izolować piwnicę żeby można już było powoli ją obsypywać.

Pobieranie komentarzy

Proszę czekać...

Lanie stropu

Ściany, kominy, strop

dzień budowy: 191

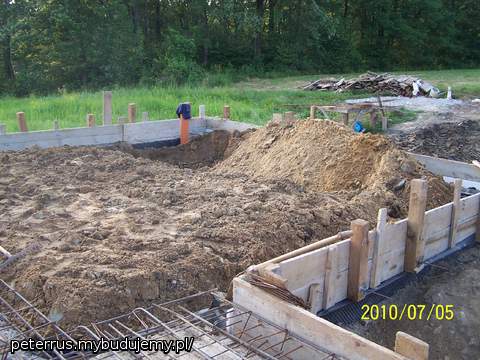

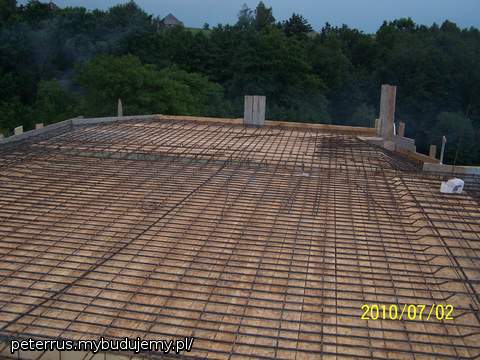

O godzinie 12.30 płyta już była zalana. Poszło na nią 32 kubiki B20, w tym płyta domu to około 26m3 a taras pozostałe 6m3.

Taras

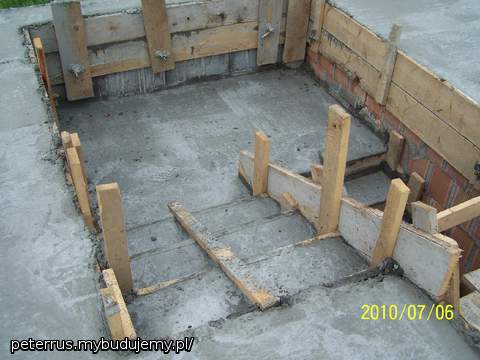

Schody

Pora na podsumowanie

Materiały na strop:

  • Stal 2,5t w tym około 0,5t na taras
  • Beton B20 32m3 w tym około 5,5m3 na taras





Koszty budowy

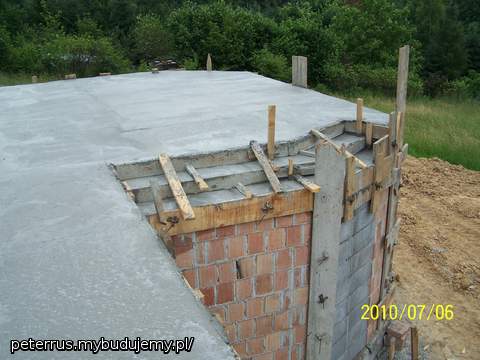

  • Strop nad piwnicą: 10500 zł
  • Strop nad tarasem: 2130 zł

Pobieranie komentarzy

Proszę czekać...

Ukryj komentarze

  • magy-m1 magy-m1

    NO NIEŹLE :) DAJCIE CZADU:) SUPER JUZ JEST PO CZYM TUPTAC;) I WRZUCAC PYRY DO PIWNICY MOZNA HEHHE :)

Zbrojenie stropu

Ściany, kominy, strop

dzień budowy: 190

Cztery auta ziemi po 10 kubików już zwiezione. Wieczorem ma być koparka i zasypać do końca pomieszczenie pod garażem. Prawdopodobnie będzie to zbrojone siatkami albo w ogóle więc jutro może by się udało to oszalować i wylać razem z resztą stropu.

Pomieszczenie już zasypane w sumie weszło tam 70 kubików ziemi i 20 kubików otoczaka.

Trzeba było też domurować brakującą ściankę w piwnicy

Ekipa dogadała się z kierownikiem i jutro koło 9 mają lać beton.

Pobieranie komentarzy

Proszę czekać...

Relaks

Ściany, kominy, strop

dzień budowy: 189

Jak się okazało zbrojenie nie do końca odpowiadało kierownikowi budowy. Kazał wprowadzić niewielkie poprawki co między innymi przyczyniło się do przesunięcia terminu zalewania stropu. Niestety nie tylko to poszło niezgodnie z planem. Pan, który miał nam przywieźć w piątek ziemię do zasypania pod garażem nawalił, o czym nas nawet nie raczył ponformować, w rezultacie wczoraj koparka większość czasu stała bezczynnie a płacić trzeba było:-(. Może uda się to zasypać jutro i całość zalać we wtorek.

Wczoraj z samego rana udało się na szczęście dokończyć wymiennik. Niestety zapomnieliśmy aparatu i zdjęcia musieliśmy robić telefonem dlatego ich jakość pozostawia wiele do życzenia, ale zawsze to coś.

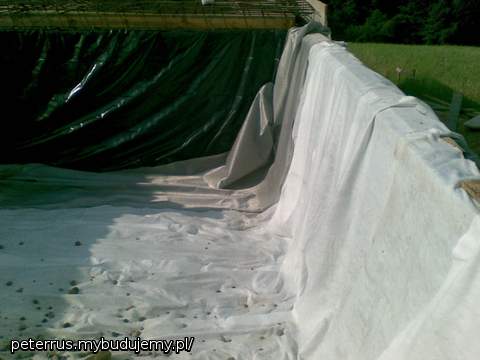

Najpierw wyłożyliśmy pomieszczenie geowłókniną

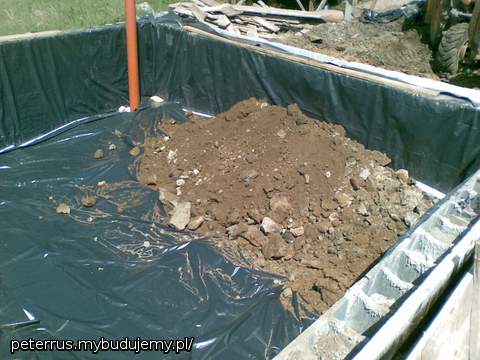

Następnie koparka sypnęła otoczakiem.

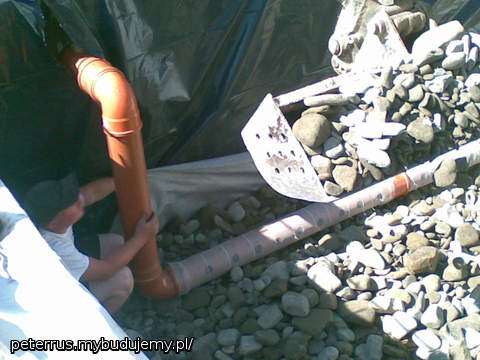

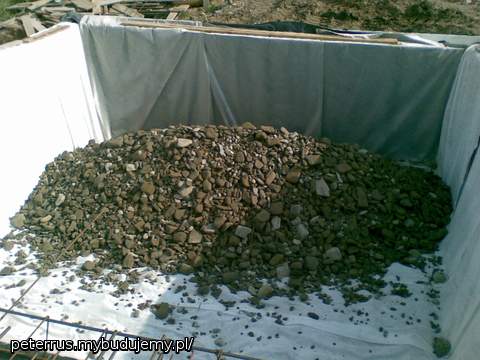

Później już tylko ułożenie przygotowanych wcześniej rur i przysypanie kolejną warstą otoczaka

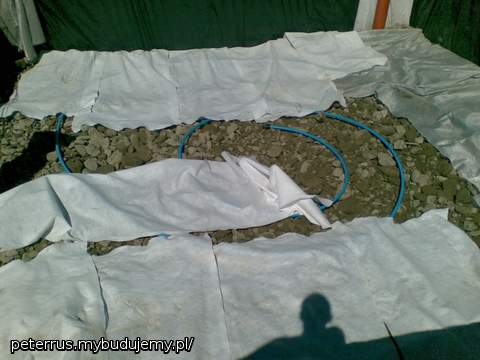

Na to rozłożyliśmy rurkę mającą służyć jako zraszacz i z wierzchu przykryliśmy znowu geowłókniną

Po przykryciu folią budowlaną przysypaliśmy resztką ziemi, która nam została.





Pobieranie komentarzy

Proszę czekać...

Zbrojenie stropu

Ściany, kominy, strop

dzień budowy: 187

Taras jest już wymurowany

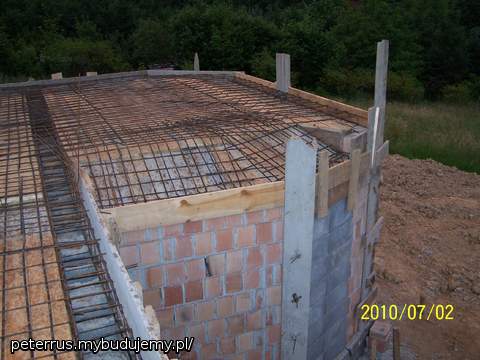

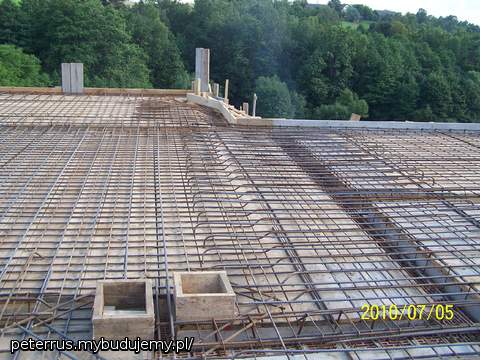

Zaszalowany i zazbrojony

Strop też już jest prawie w całości zazbrojony

Pozostały jeszcze tylko schody i garaż, który czeka na dokończenie wymiennika gruntowego



Pobieranie komentarzy

Proszę czekać...

Ukryj komentarze

  • Peterrus Peterrus

    Dzisiaj jednak nie lejemy. Kierownik przyszedł pokręcił nosem i trzeba jeszcze kilka belek dorobić.
