Profil użytkownika darkobb

darkobb

buduje w miejscowości Bielsko-Biała według projektu Z24

wyślij wiadomość zaproś do znajomych

fundament na ukończeniu :)))

Fundamenty

dzień budowy: 255

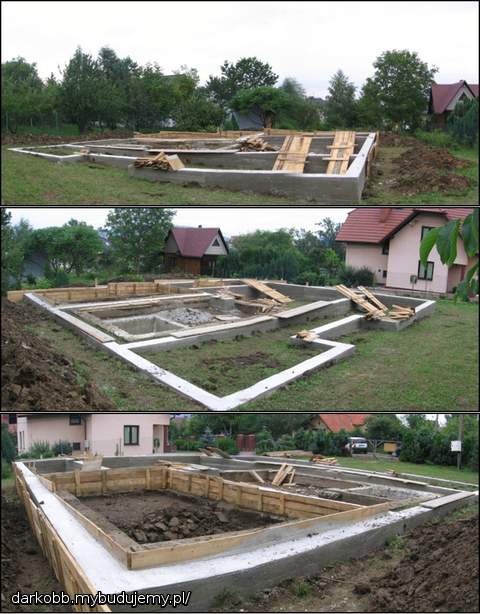

po zrzuceniu wdzianka ze ścian fundamentowych  szalunki poszły w dół :)

przyszedł czas na zasypanie tych "dołków"....tu sie na szczescie nie sprawdzilo powiedzenie kto dołki kopie ten sam w nie wpada ;) ekipa w calosci ;) ogolnie rzecz biorac, zdjecia tego tak nie oddaja, ale było co zasypywac

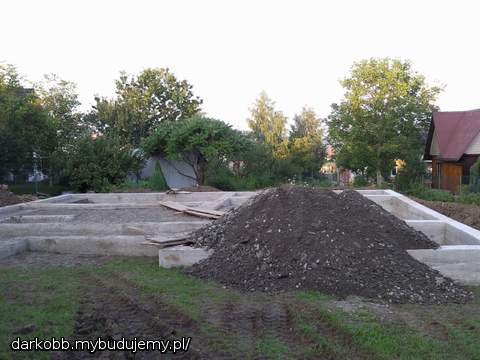

w poszukiwaniu gruzu, było marnie wiec do środka poszła pospółka w ilości..........70 kubików Foot in mouth troszke tego weszło, a jeszcze cześć tarasowa nie zasypana.....ale tez sie doczeka w pozniejszym okresie.

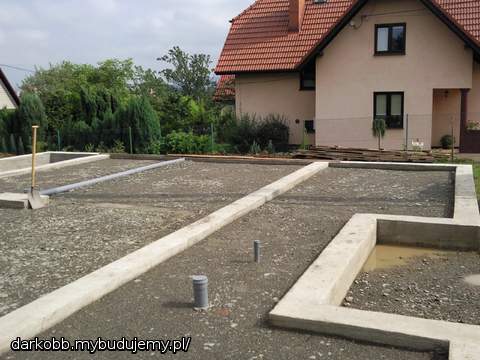

Po stopniowym zasypywaniu, ułożeniu rur kanalizacji i rury doprowadzajacej powietrze do kominka, przyszedł czas na zagęszczanie i ubijanie pospółki. Efekt koncowy ma sie tak:

czyz nie pieknie ubite ;) jak ubite to pora nałożyć na to jakaś "kołderke" chudy betonik w ilości 10 kubików :) gruszka przyjechala, czas na wylewanie

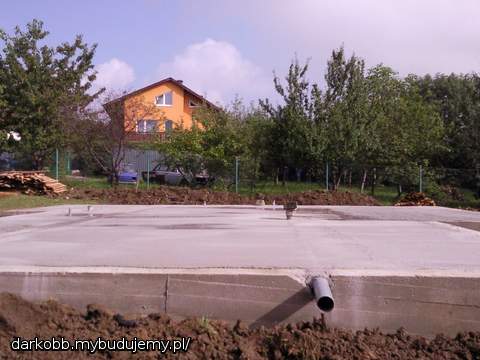

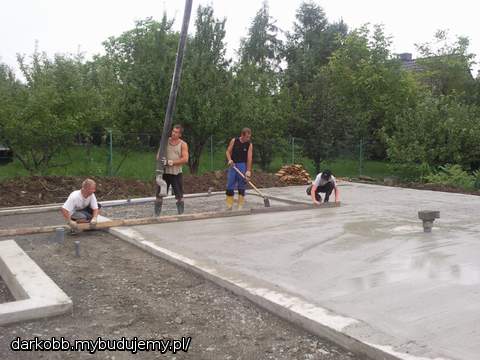

godzinke pozniej juz cała płyta była zalana

Pobieranie komentarzy

Proszę czekać...

Ukryj komentarze

  • magy-m1 magy-m1

    no o wiele mniejszy bałagan jak sie nie ma piwnicy:) i oczywiscie szybciej idzie;) oby tak dalej

  • garmin garmin

    Ładnie,aż milo popatrzec.Powodzenia dalej.

  • tammuz tammuz

    ślicznie te prace u Was wyglądają wręcz wzorcowo

Ściany fundamentowe

Fundamenty

dzień budowy: 239

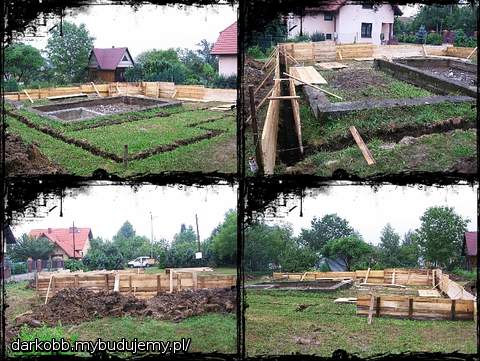

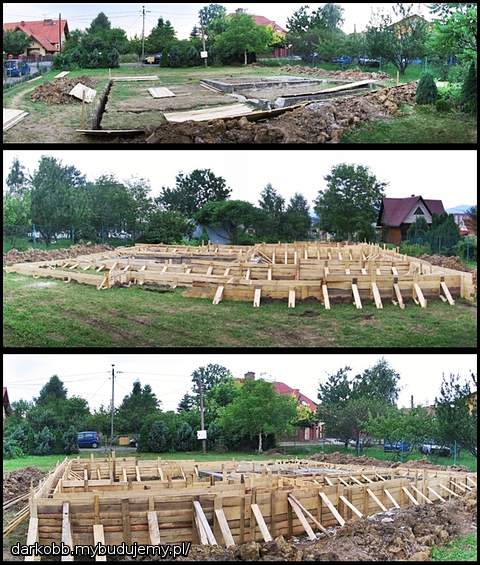

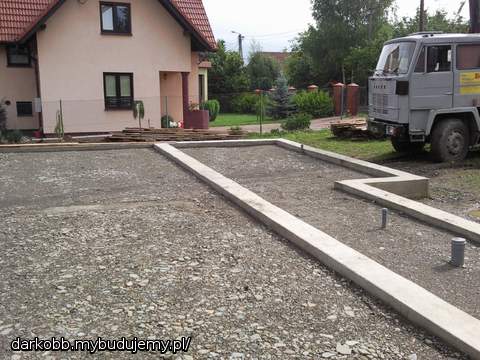

Nie cały tydzień minął i chlopaki zrobili szalunek pod nasze Z24....wszystko podparte, związane od środka drutem wiązałkowym i obsypane ziemią na styku desek z poziomem "0" ;) ......wszystko gotowe pod najazd "najedzonych gruszek" ;) teraz to prezentuje się tak...:)

Już jutro o 10 nasze Z24 urośnie w najwyższym miejscu do 1,3 m....i można powiedzieć, że kolejny tydzień (juz drugi) budowy minął...:) a myślami już jesteśmy conajmniej przy dachu :p

Pobieranie komentarzy

Proszę czekać...

czas na zalewanie ;)

Fundamenty

dzień budowy: 235

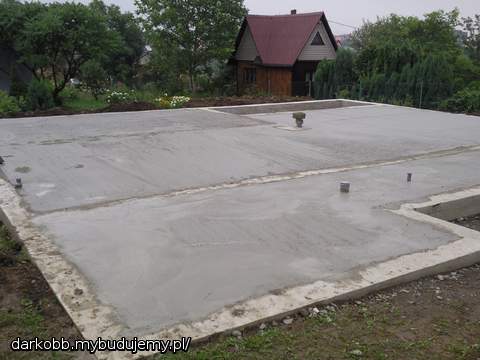

Poniedziałkowy poranek zaczał sie od alarmu budowlańców....Darek wykop nam sie wali....trzeba szybko zamawiać beton najlepiej na jutro rano!!! no to raz dwa uruchomiło sie tatę który wszystko ładnie załatwił i jutro o 10 zaczynamy lać...o dziwo bez większych problemów udało sie załatwić z dnia na dzień....po mojej wizytacji na działce, obsunał sie delikatnie jeden z narożników tregedii nie ma ale lepiej dmuchac na zimne ;) więc wstępnie 20 kubików zamówione....szalunek juz stoi....a "nasza" równa działka jest tak równa, że mamy różnicę po przekątnej około 1,5m stąd taki wyskoi szalunek...ale ładnie sie zrobi skarpe i lepsze widoki będą z tarasu.....a coooooo... ;)

Pobieranie komentarzy

Proszę czekać...

Roboty ziemne ;)

Fundamenty

dzień budowy: 234

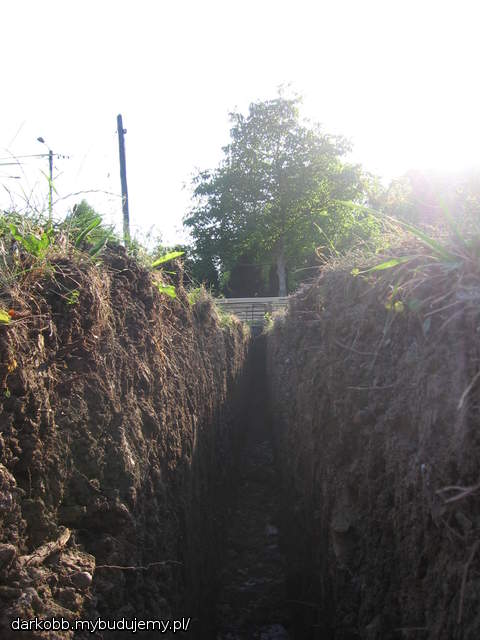

Tydzien temu ruszyły prace budowlane 10-VII-2010 Kopareczka wjechala na działke i po 7 godzinach wykopkow wszystko bylo juz wykopane :))) ziemia idealna do kopania. Nic sie nie obsypywalo, jakby w masle kopane ;)

Po wykopaniu naszly nas pierwsze watpliwosci czy aby przypadkiem nie za maly ten domek :p

Na wykopkach trzeba było poprzestac i zakonczyc sobotni roboczy dzien. W miedzy czasie zamowilismy stal 12 m okolo 900kg do tego strzemiaczka, 10 kg gwoździ 60-tek, no i 1,5 kubika desek tarcicy pod szalunek :)

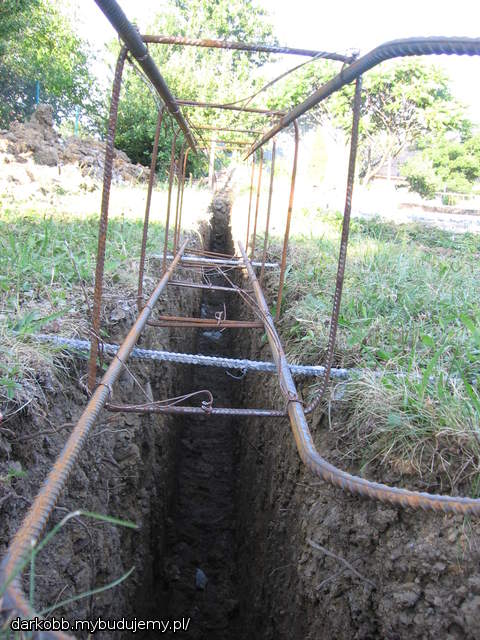

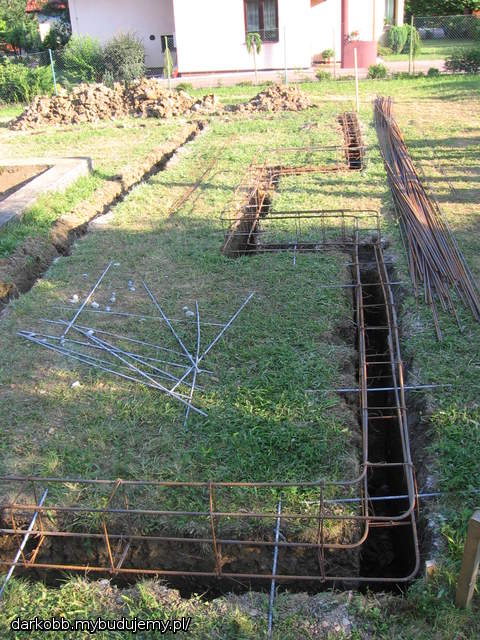

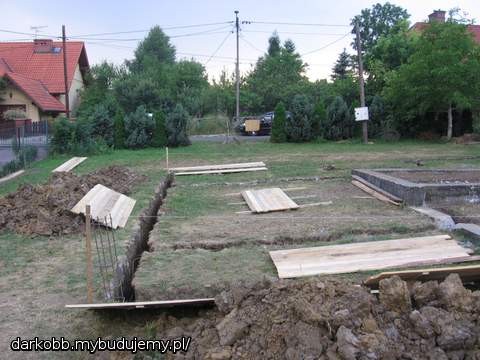

Punktualnie o 7 rano w poniedzialek panowie budowlancy stawili sie na Rześkiej by moc juz robic zbrojenie :))) Trzeeba przyznac ze poszlo im to dosc sprawnie i naszym oczom ukazały sie zbrojenia ktore raz dwa zostały zrzucone do wykopów :))

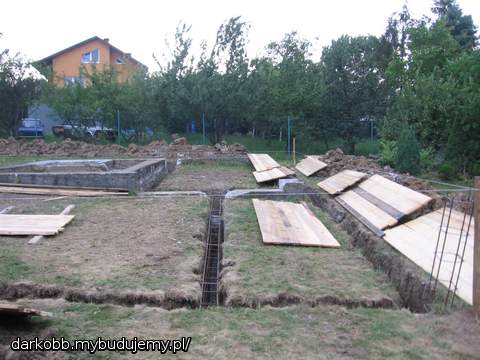

 po inspekcji pani Oli- mojej kierowniczki budowy....padły słowa...."no piekniejszego zbrojenia na Podbeskidziu nie widziałam...." ;) po wykonaniu zbrojenia chłopaki zabrali sie za przygotowanie szlunku...



Koszty budowy
  • deski na szalunek: 1200 zł
  • drut wiązałkowy: 33 zł
  • Stal na zbrojenie+gwoździe: 2775 zł

Pobieranie komentarzy

Proszę czekać...

Ukryj komentarze

  • darkobb darkobb

    powiększania nie będzie.......(raczej :p)...zostajemy przy wersji projektowej....w sumie chociaż też nie do końca ;) taras tez bedzie wchodził w skład płyty fundamentowej...wg projektu miał być tylko filar a taras nadsypany....a że wyszlo prawie 1,5 metra różnicy między przekątnymi budynku wiec budowlańcy poradzili i pani kierownik tez żeby zrobić taraz jako integralna część płyty :)) ledwo sie zaczęło a tu juz tyle zmian w głowie ;)

  • tammuz tammuz

    faktycznie wzorcowo to wygląda. Z tym wrażeniem, że dom będzie za mały to uważajcie. Znajomi z podobnymi odczuciami na etapie fundamentów powiększyli swoją realizację, a po wybudowaniu poszedł dom do sprzedaży. Dom tak wielki im wyszedł, że nie wiedzieli jak to wykorzystać, a na myśl o sprzątaniu i ogrzaniu to ich słabiło.

W oczekiwaniu na ekipę budowlańców...

Fundamenty

dzień budowy: 213

W oczekiwaniu na ekipę pracę związane z przeniesieniem wodomierza do innej studzienki wodomierzowej. Obecna ma kolizje wodociągu z nowym fundamentem i koniecznie trzeba przenieść studzienkę (wymóg dostawcy wody).

Panowie przybyli włożyli studzienkę ładnie zgrzali rury doprowadzające wodę teraz czas na odbiór przez wodociagi....

Koszty budowy
  • studzienka+materiały+robocizna: 1600 zł

Pobieranie komentarzy

Proszę czekać...

Czas na wytyczenie budynku

Fundamenty

dzień budowy: 205

Dziś pierwszy "roboczy" krok ku naszemu domkowi :) geodeta wkroczył do akcji i wytyczł nasz domek na działce :)))) jak to cieszy :))) teraz pozostaje czekać na budowlańców :) narazie faza wstępna budowy, ale myślami juz jestesmy przy dachu ;)

Koszty budowy
  • wytyczenie budynku: 450 zł
